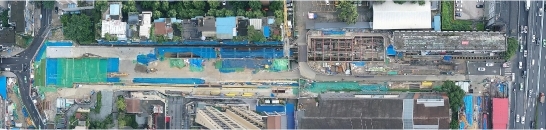

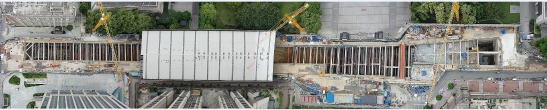

成都轨道交通17号线两站三区间
成都轨道交通17号线二期工程土建五工区包含两站三区间,即:红星桥站、建设北路站、北门大桥站~红星桥站区间、红星桥站~建设北路站区间、建设北路站~厂北路口站区间。工程总造价111900万元,总工期:2019年10月10日开工,2023年1月31洞通,2024年8月10日试运营。红星桥站车站为地下四层车站,全长218m,标准段宽度23.7m,基坑深度34.8~35.8m,与运营3号线及远期16号线换乘站。建设北路站为17号线与在建6号线的换乘站,车站为地下四层车站,标准段深度为30.65m,长393.5m。建设北路站~厂北路口站区间左线长287m、右线长445m、停车线长288m,采用盾构法施工,区间不设置联络通道。红星桥站~建设北路站区间总长755(769)m,采用盾构法施工,区间共设置一座联络通道。北门大桥站~红星桥站区间总长936m,采用盾构法施工,区间共设置一座联络通道。
技术难点:
1、红星桥站和建设北路站均为地下四层车站,富水砂卵石中降水及基坑开挖安全风险较大。
2、区间下穿正在运营的3号线和6号线,风险较大。
